2026년 5월 29일 365일 멈추지 않는 우리 태양광 설치 일기

반응형

2026년 5월 29일 제주 이도일동 대명상사 365일 멈추지 않는 우리 태양광 설치 현장 일기입니다.

365일 멈추지 않는 우리 태양광 설치
365일 멈추지 않는 우리 태양광

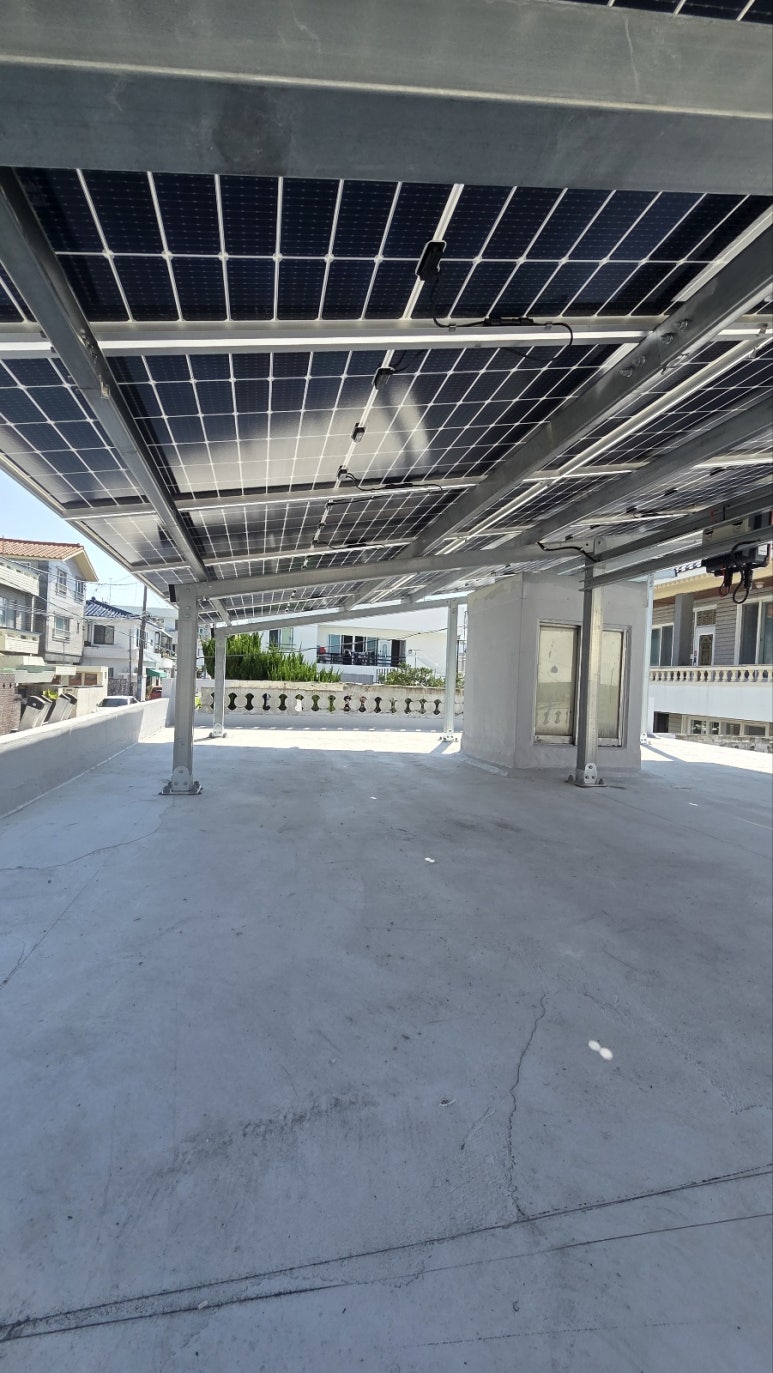

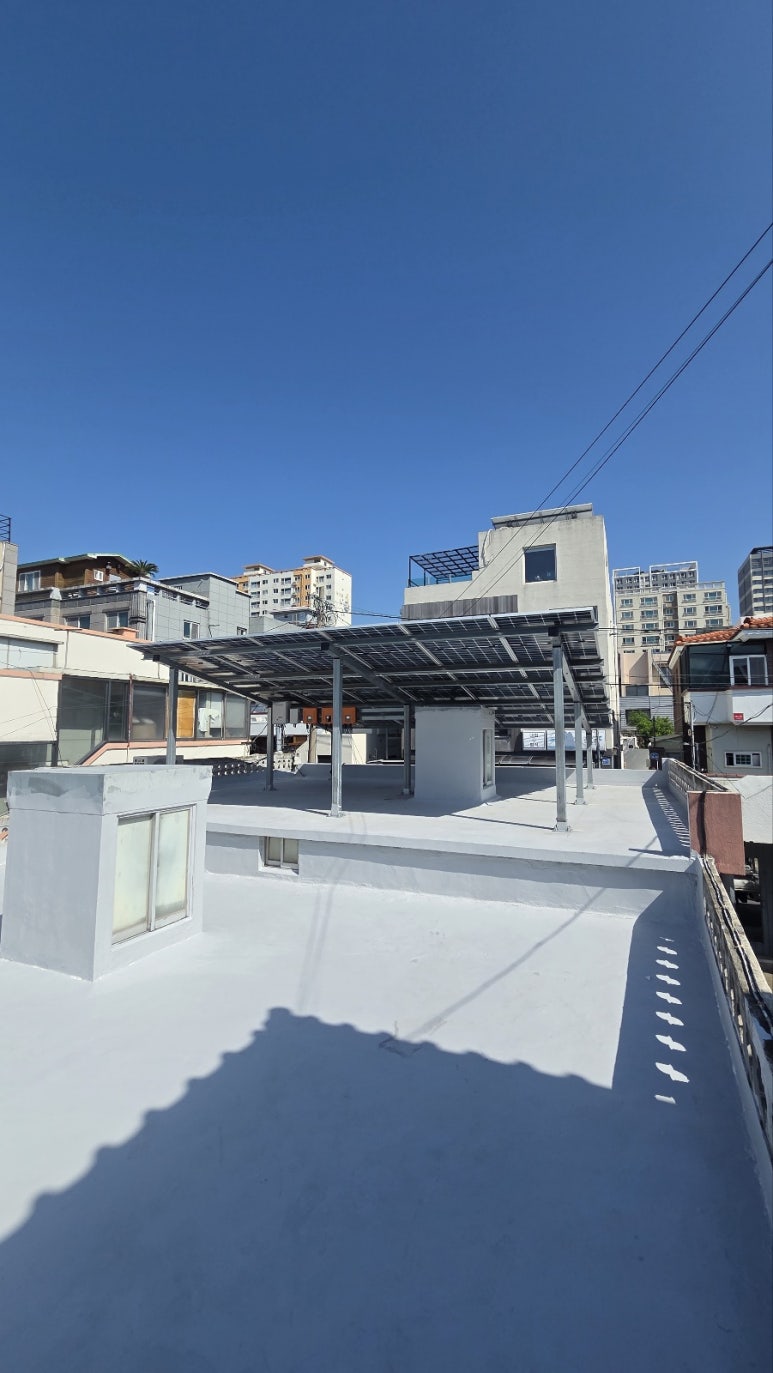

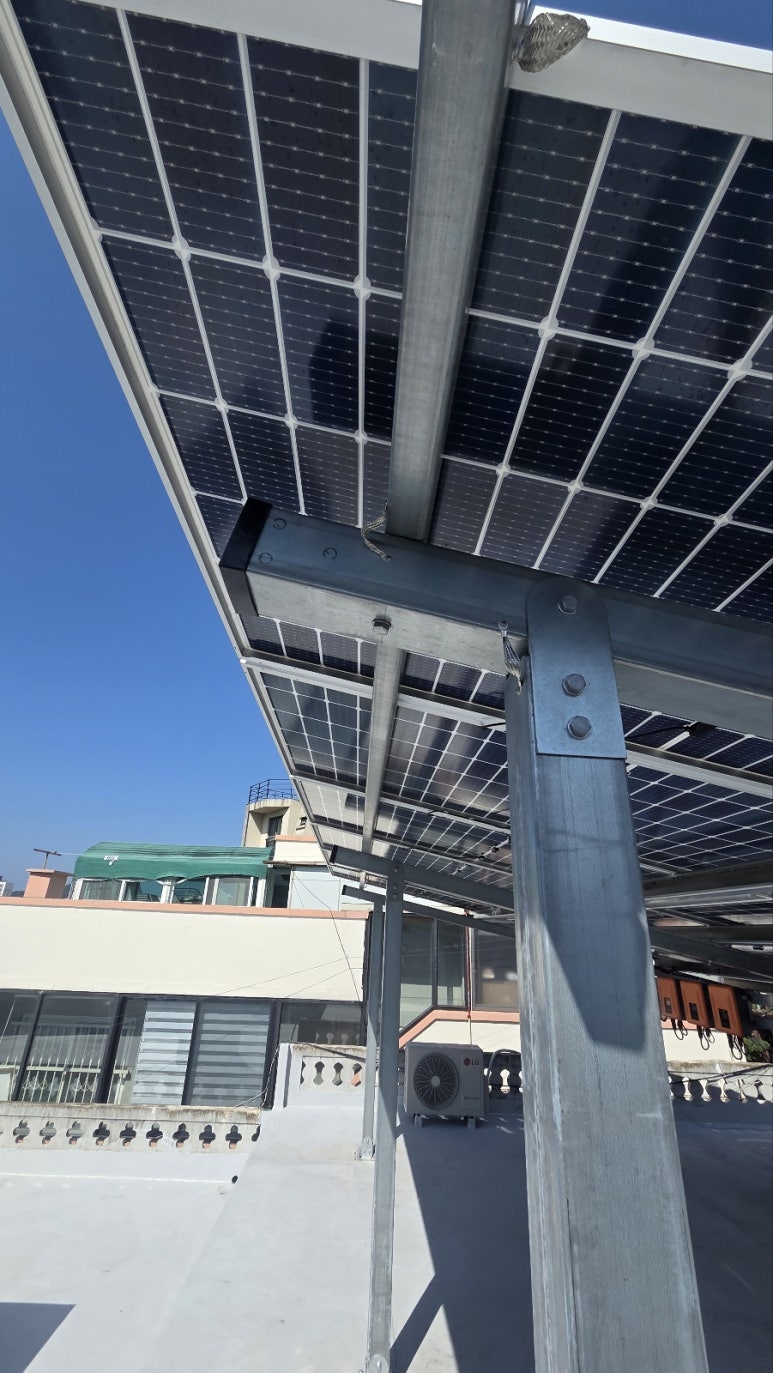

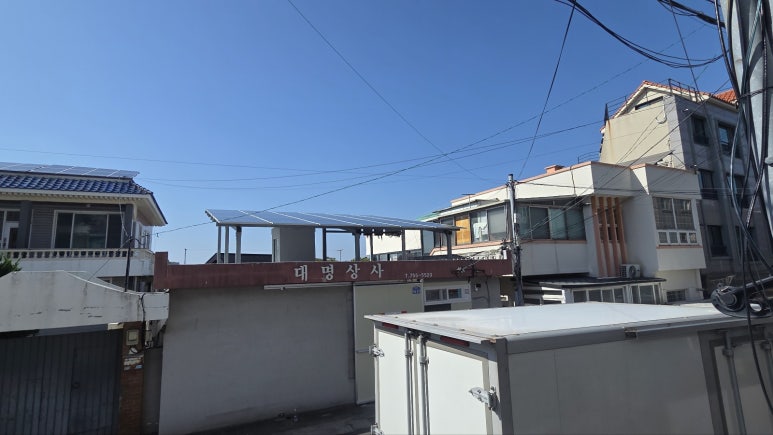

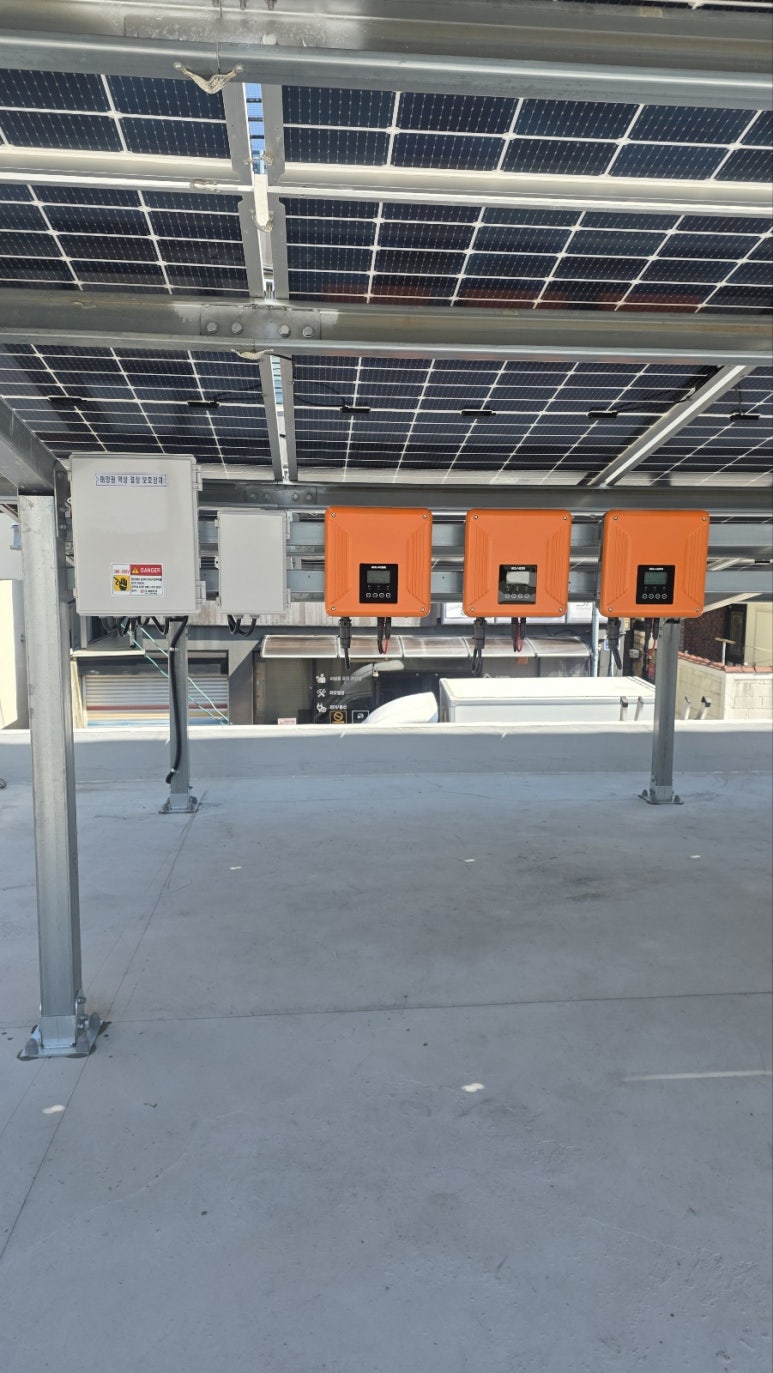

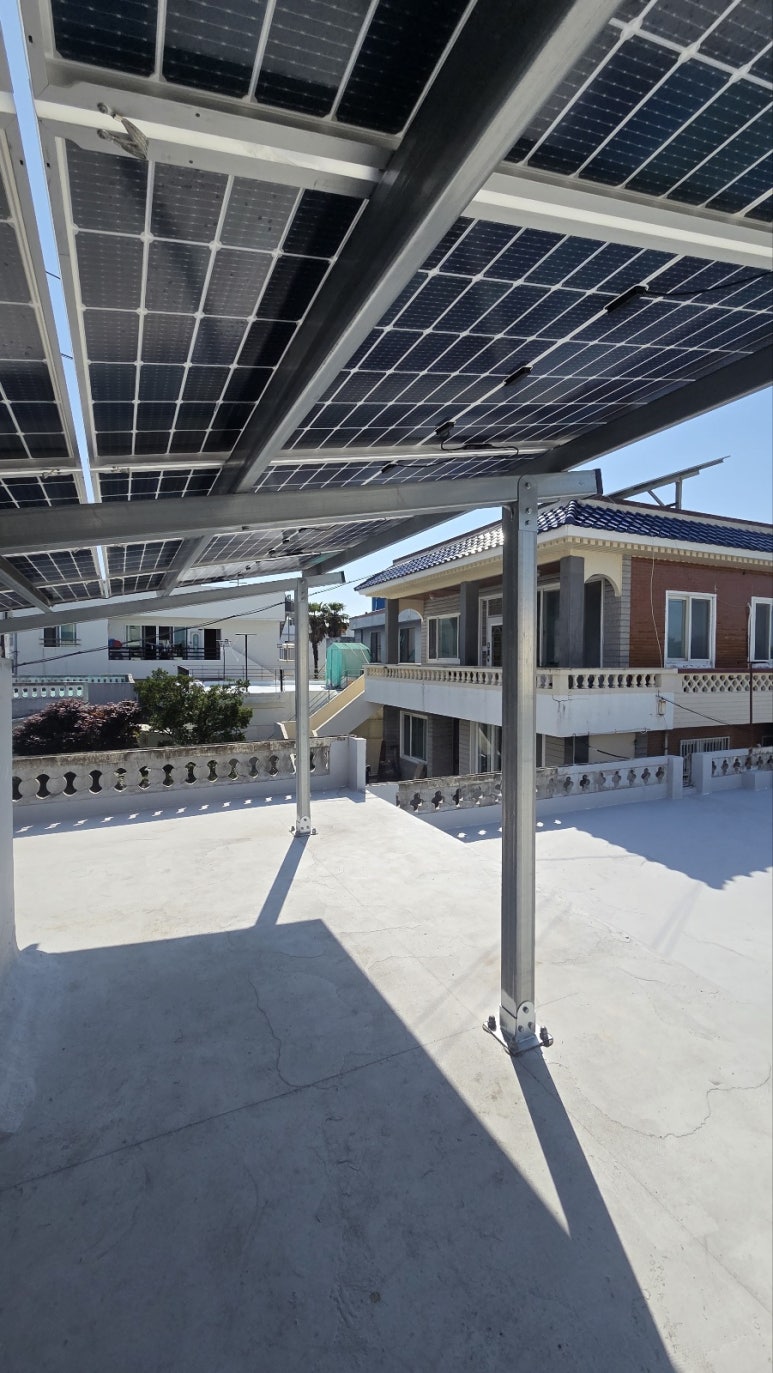

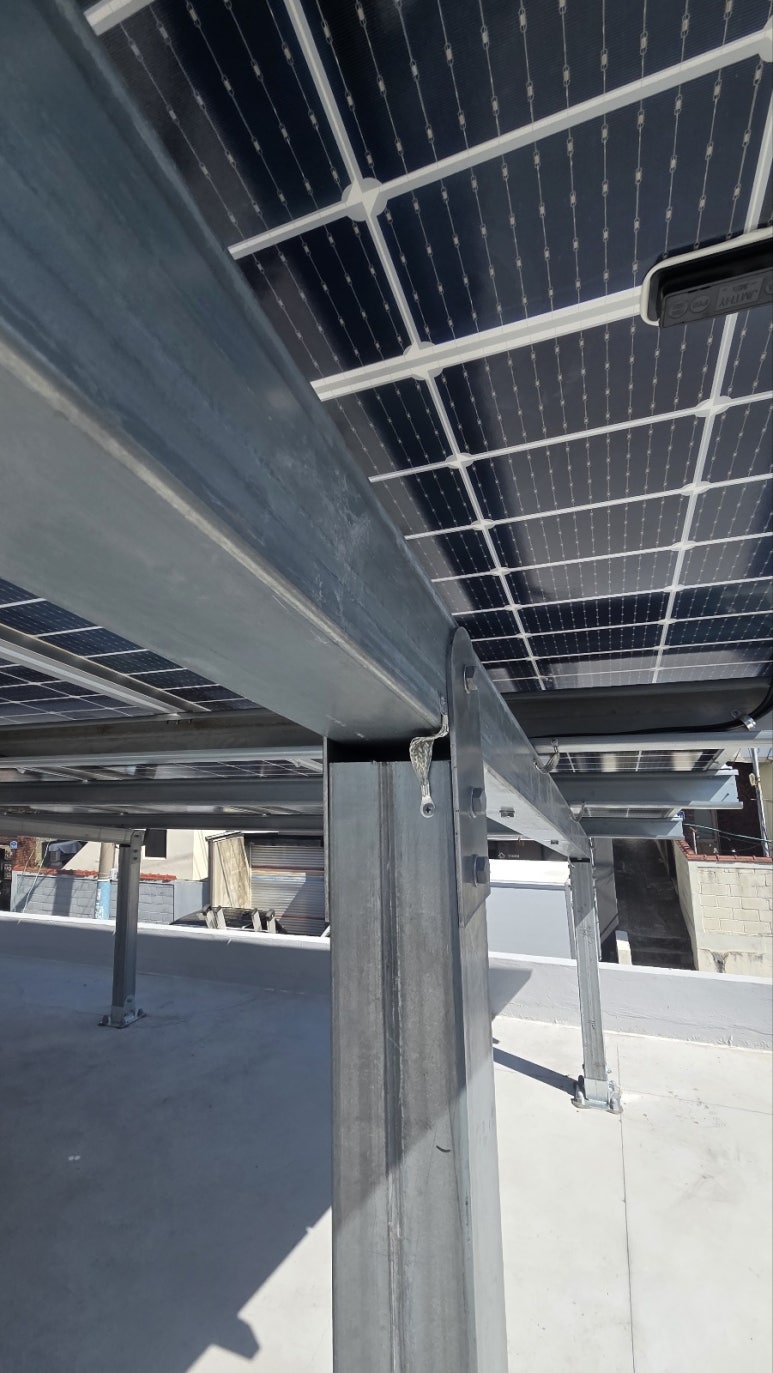

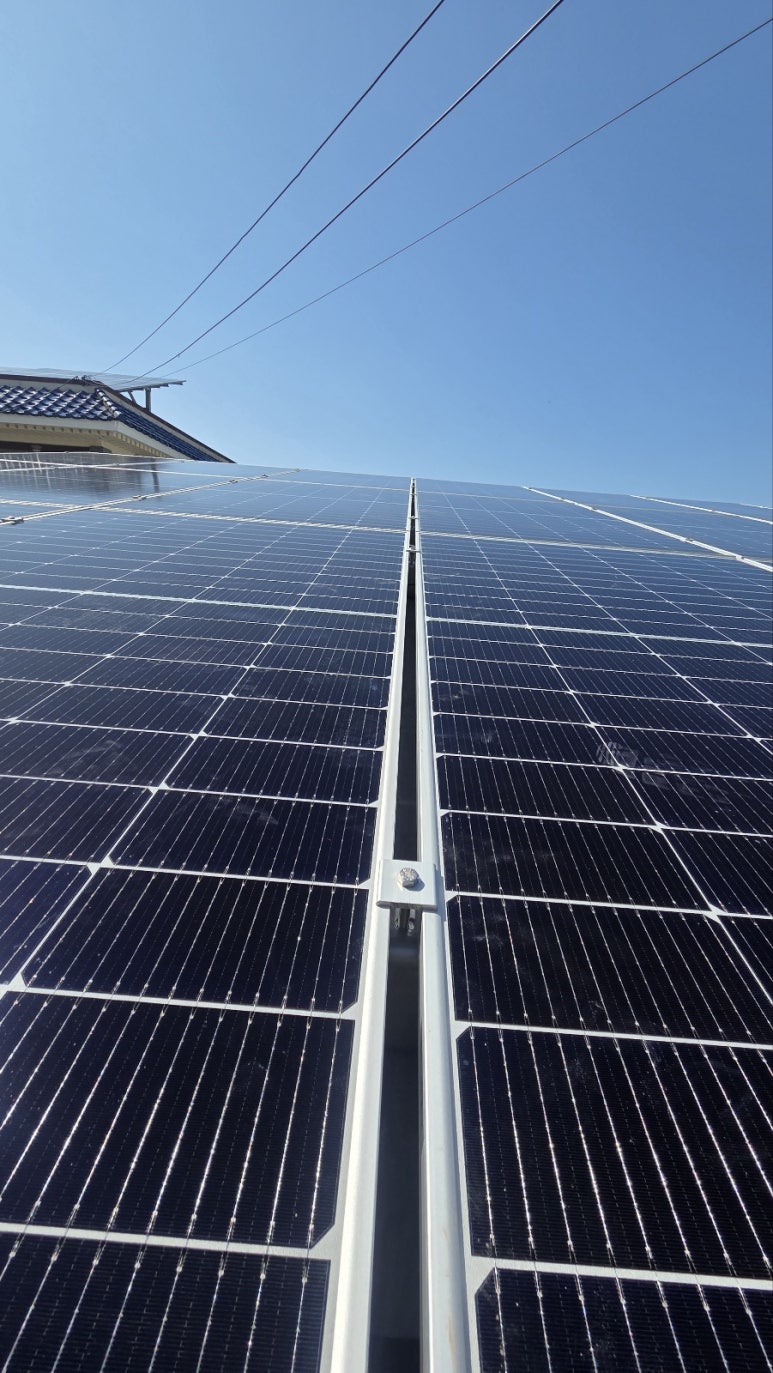

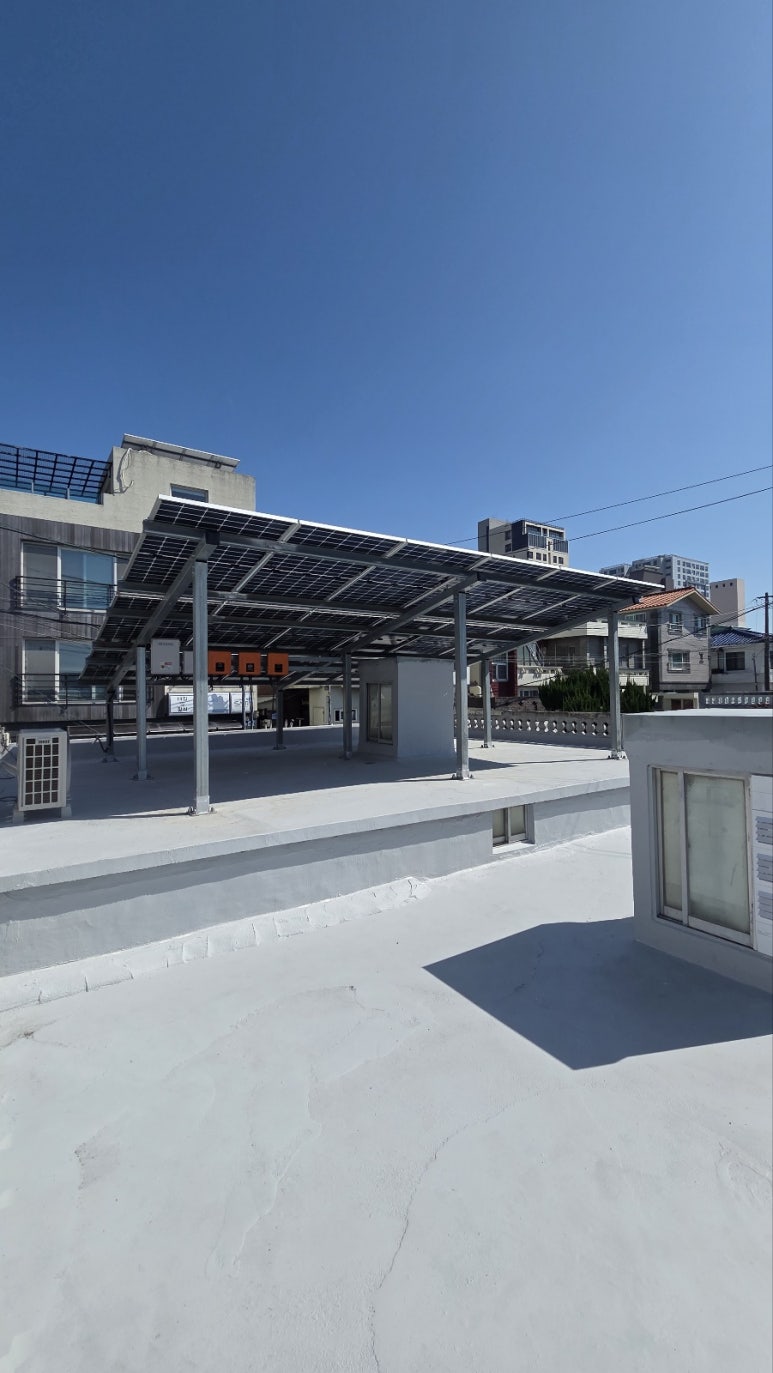

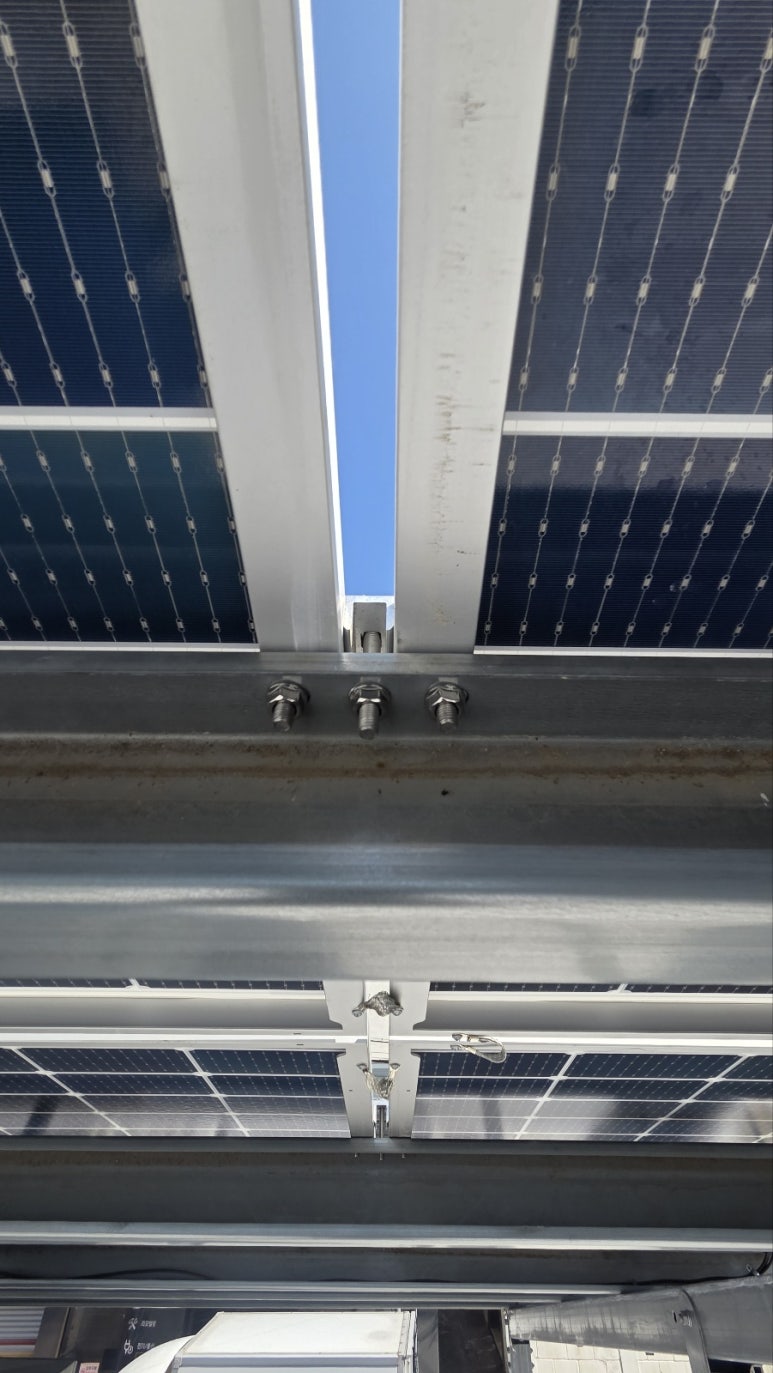

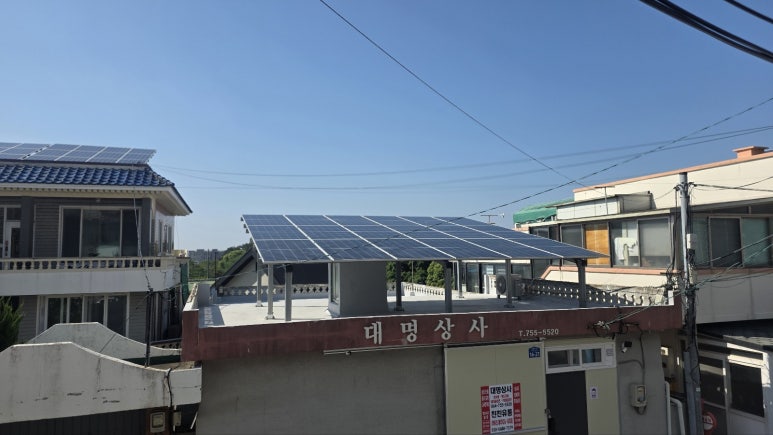

이번 현장은 제주 시내 동광로에 위치한 펄프 관련 업체 대명상사 옥상에 9kW 슬라브형 태양광 시스템을 설치한 건입니다.

365일 멈추지 않는 우리 태양광



원래 계약 전력이 5kW였으나, 태양광 부하가 9kW를 초과하여 한전에 계약 전력을 10kW로 증설 신청하는 과정이 필요했습니다.

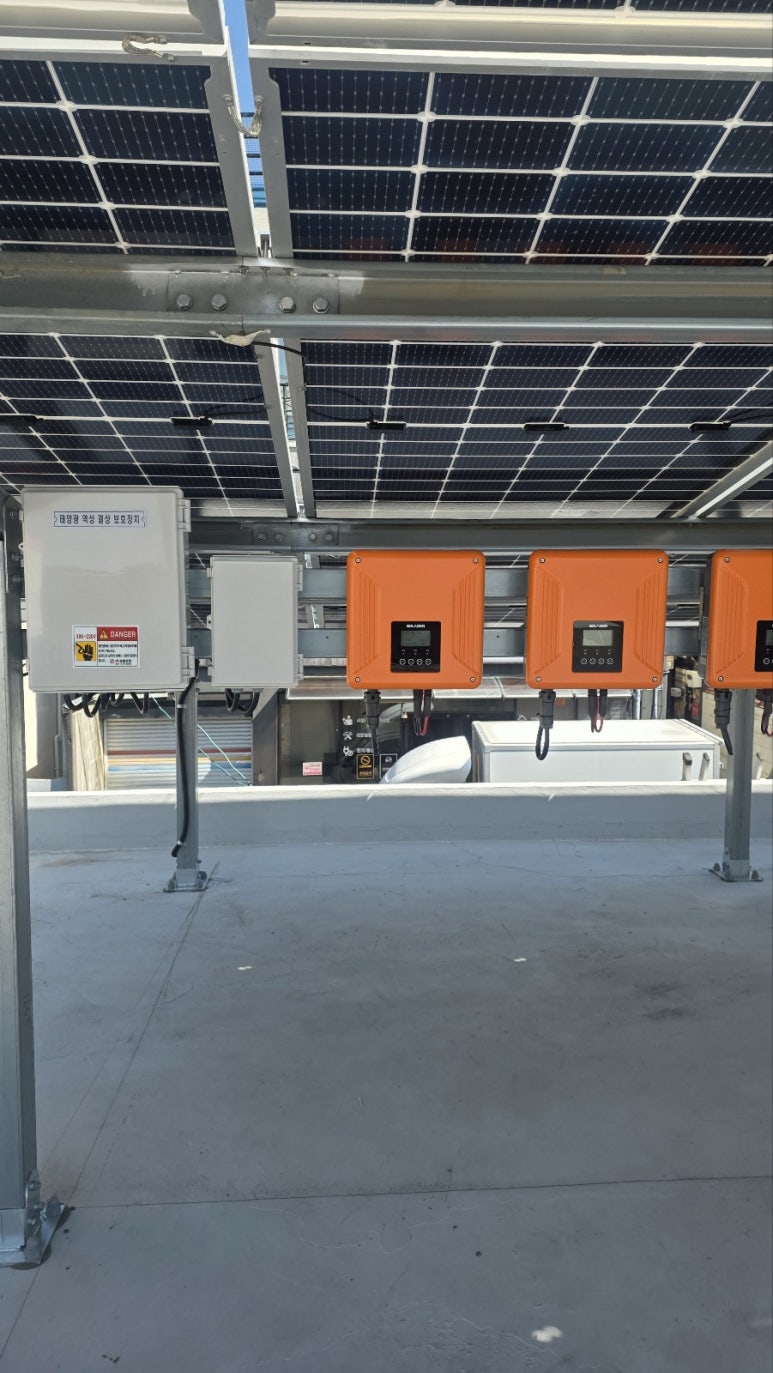

설치 전에 한국전기안전공사에서 건물의 전기시설이 10kW에 맞게 안전하게 구성되어 있는지 분전반 점검을 실시했습니다.

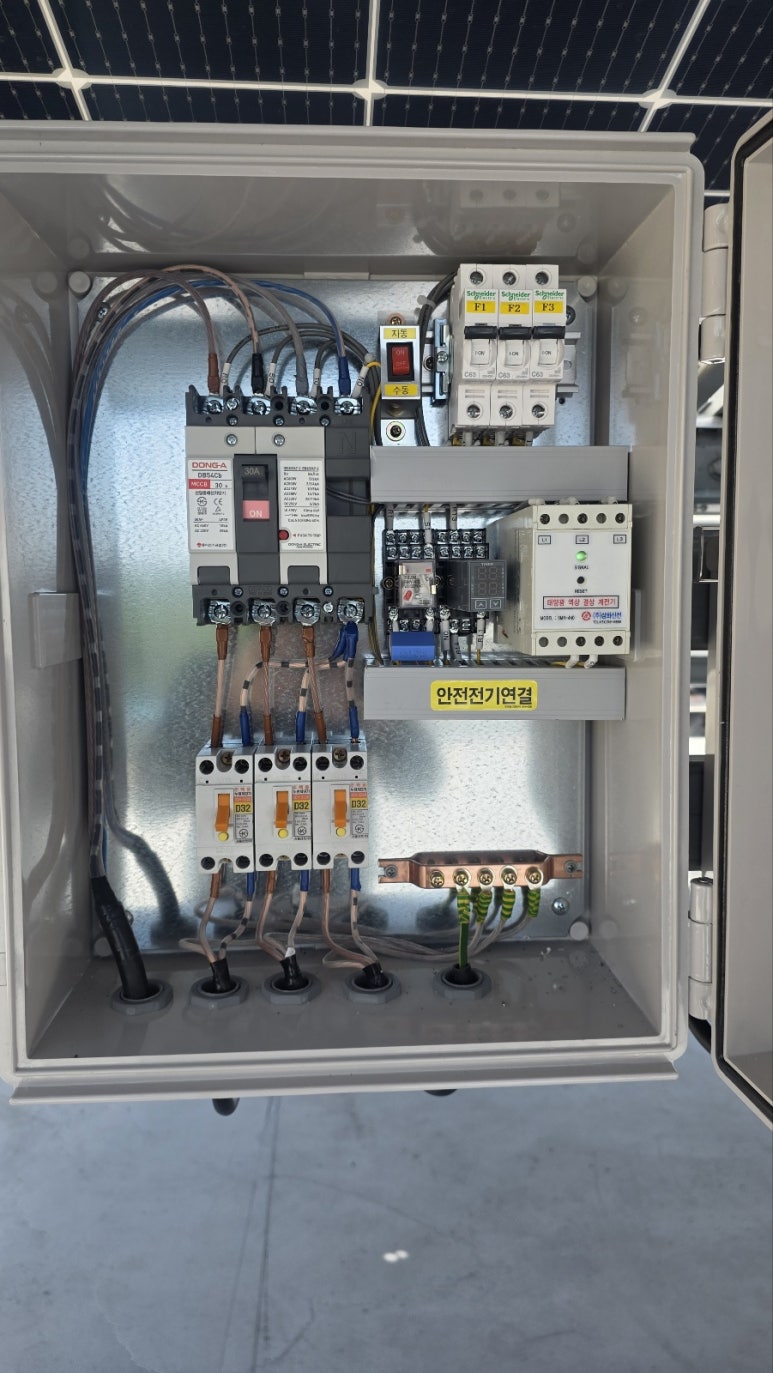

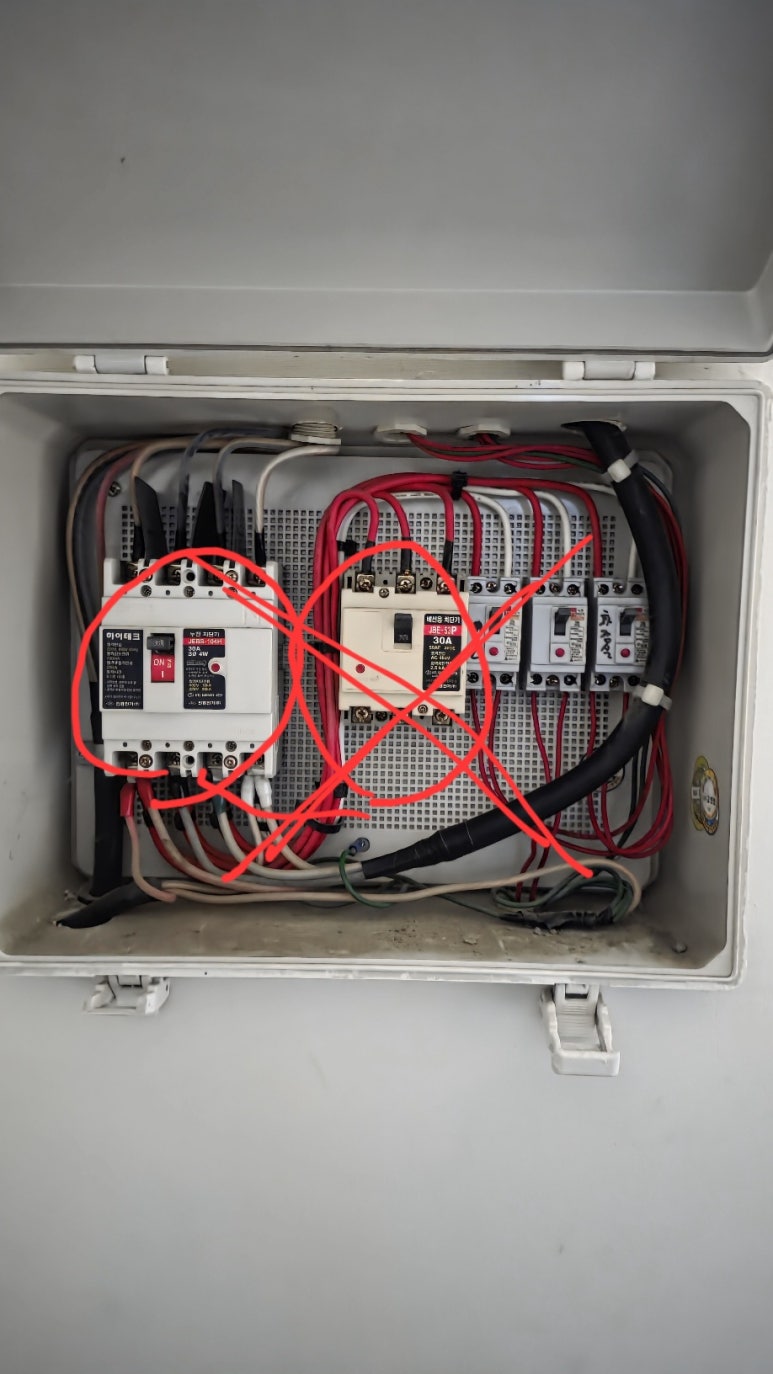

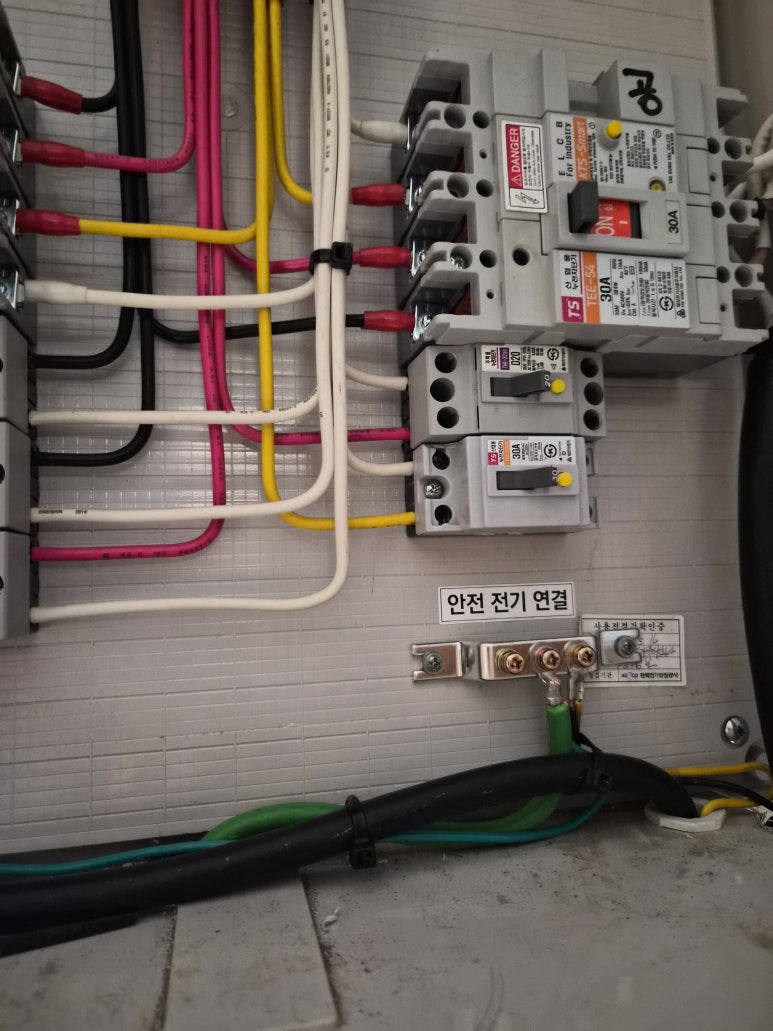

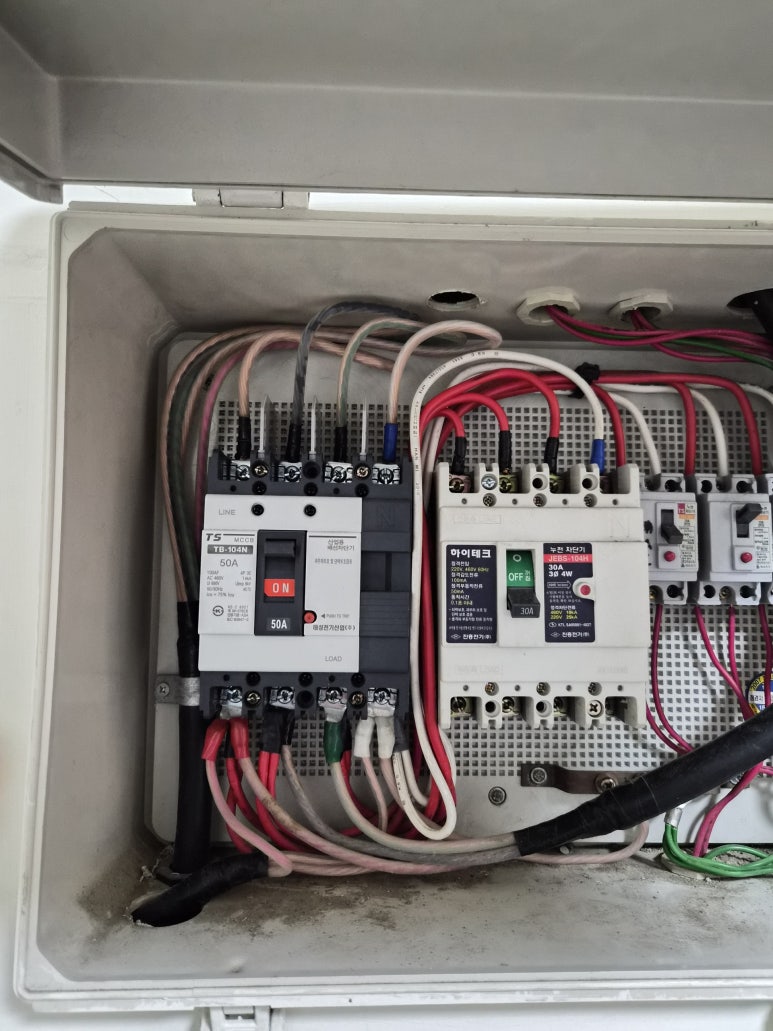

기존 분전반(두꺼비집)은 노후되어 있었고, 메인 누전차단기를 50암페어 배선차단기로 교체하였으며, 부하용 메인에도 누전차단기를 새로 설치했습니다.

365일 멈추지 않는 우리 태양광

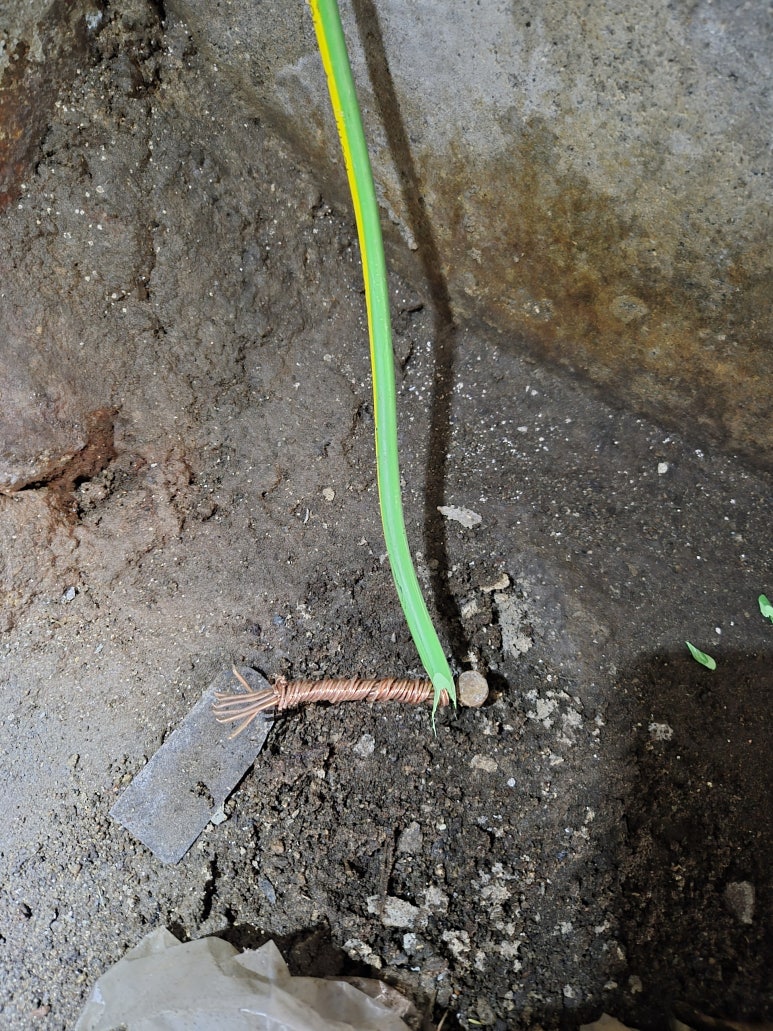

특히 이 건물은 접지가 전혀 되어 있지 않아, 접지 설비도 반드시 설치하여 사람과 동물의 안전을 확보하였습니다. 접지는 이상전류나 누설전류가 흐를 때 전류를 땅으로 안전하게 흘려보내는 역할로 전기 시설의 필수 요소입니다.

365일 멈추지 않는 우리 태양광



이번 현장에서는 태양광 설치 못지않게 접지 및 전기 안전 설비 개선 작업이 중요한 과제였고, 고객의 큰 숙제였습니다.

뉴 분전반 및 접지 설치를 한국전기안전공사의 규정에 맞춰 정확히 진행하였으며, 태양광 시스템도 완벽하게 시공해 만족스러운 결과를 얻었습니다.

365일 멈추지 않는 우리 태양광



이번 현장은 단순한 태양광 설치를 넘어서 전기 안전 수준을 크게 향상시킨 좋은 사례였습니다. 앞으로도 이런 안전 점검과 개선 작업을 꼼꼼히 챙기며 시공하겠습니다.
